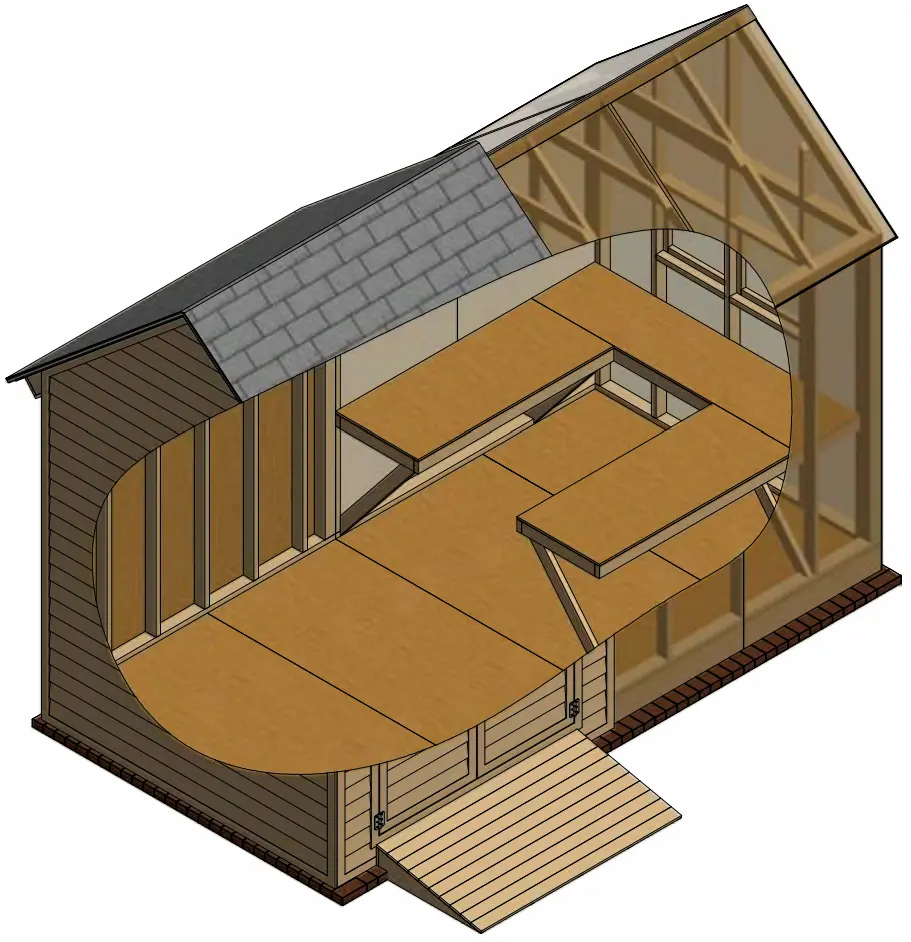

Теплица-сарай — это продуманная комбинированная постройка, объединяющая прозрачное пространство для выращивания растений и закрытый хозяйственный отсек для хранения инструментов, грунта и инвентаря. Такое решение позволяет рационально использовать участок, избавляя от необходимости строить отдельную теплицу и отдельный сарай.
Проект рассчитан на компактные габариты — около 2,4 м в ширину и 4,6 м в длину, что делает конструкцию удобной для частных садовых участков. При этом внутренняя высота в коньке достигает примерно 3,6 м, обеспечивая хороший воздухообмен и комфортную работу внутри. Тепличная часть получает максимум естественного света, а хозяйственный отсек защищён от осадков и ветра.
Конструкция выполнена на приподнятом основании с деревянным перекрытием, двускатной кровлей над теплицей и односкатной крышей над сарайной частью. Такое сочетание формирует выразительный архитектурный силуэт и делает теплица-сарай удобным, функциональным и визуально цельным элементом сада.

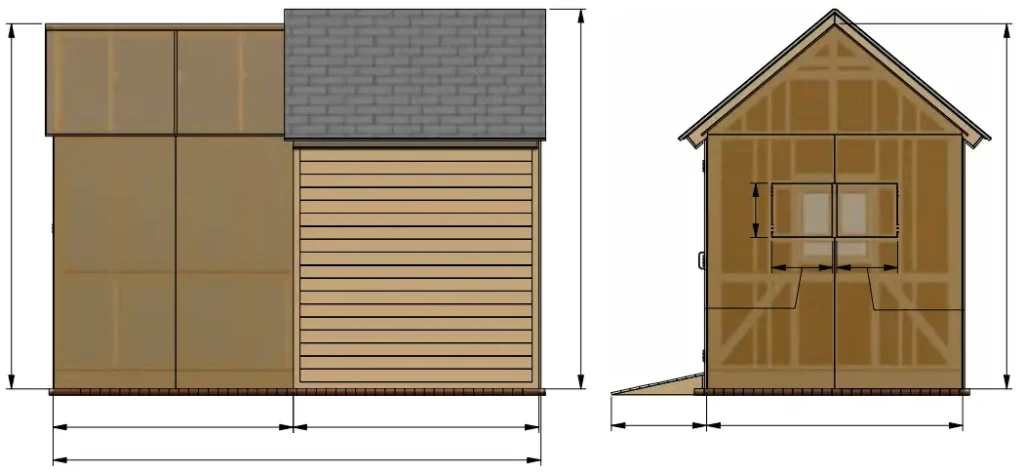

Комплексное изображение теплицы, демонстрирующее одновременно фронтальную часть с входной группой и двускатной крышей, а также левый боковой фасад с деталями каркаса и монтажными узлами. На фото видны входная дверь, система остекления и конструктивные элементы постройки.

Комплексное изображение, демонстрирующее заднюю и правую стороны теплицы. На фото видны вентиляционные системы, оконные проёмы, каркас из бруса и монтажные элементы конструкции.

- Основные характеристики проекта
- Подготовка основания
- Устройство каркаса пола
- Сборка передней стены сарайной части
- Сборка задней стены сарайной части
- Сборка левой стены с оконным проёмом
- Сборка стропильного каркаса сарайной части
- Монтаж настила и кровельного покрытия крыши
- Сборка каркаса пола
- Сборка передней и задней стен тепличной части
- Сборка правой стены тепличной части с оконными проёмами
- Сборка стропильного каркаса тепличной части
- Позиции элементов
- Сборка и установка окон тепличной части

- Установка окна в левой стене теплицы

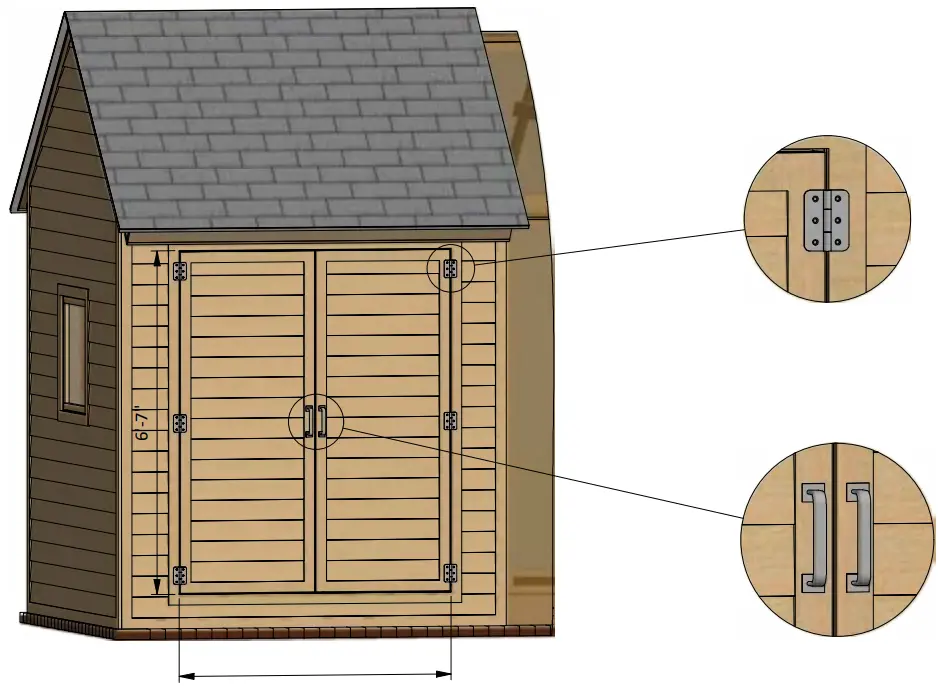

- Сборка и установка дверей сарайной части
- Позиции элементов

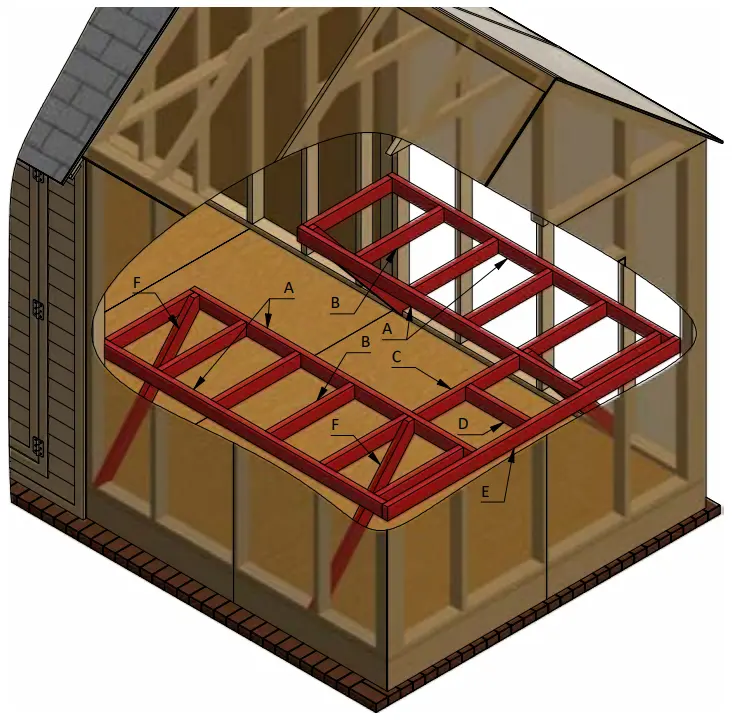

- Устройство внутренних полок в сарайной части

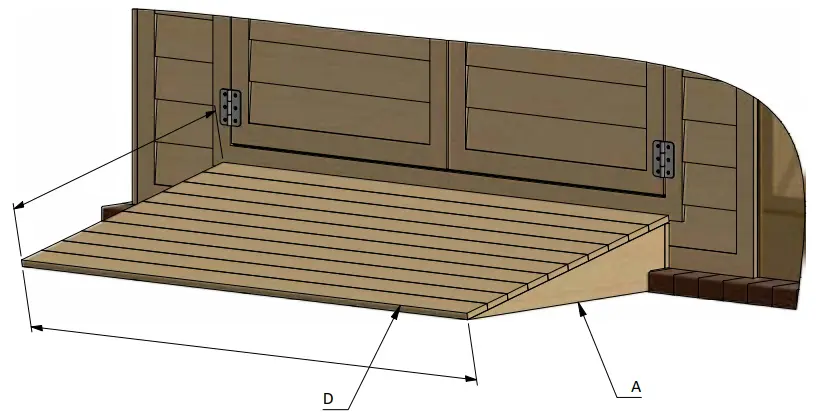

- Сборка пандуса перед входом в сарай
- Монтаж обшивки тепличной части
- Финальные работы и подготовка к использованию
- Смета проекта теплица‑сарай 2,44×4,57 м
Основные характеристики проекта
| Параметр | Значение |
|---|---|
| Тип постройки | теплица-сарай |
| Общие габариты | ~2,4 × 4,6 м |
| Высота в коньке | ~3,6 м |
| Высота стен | ~2,1 м |
| Материалы | дерево, поликарбонат |
| Срок строительства | около 8 дней |
Подготовка основания

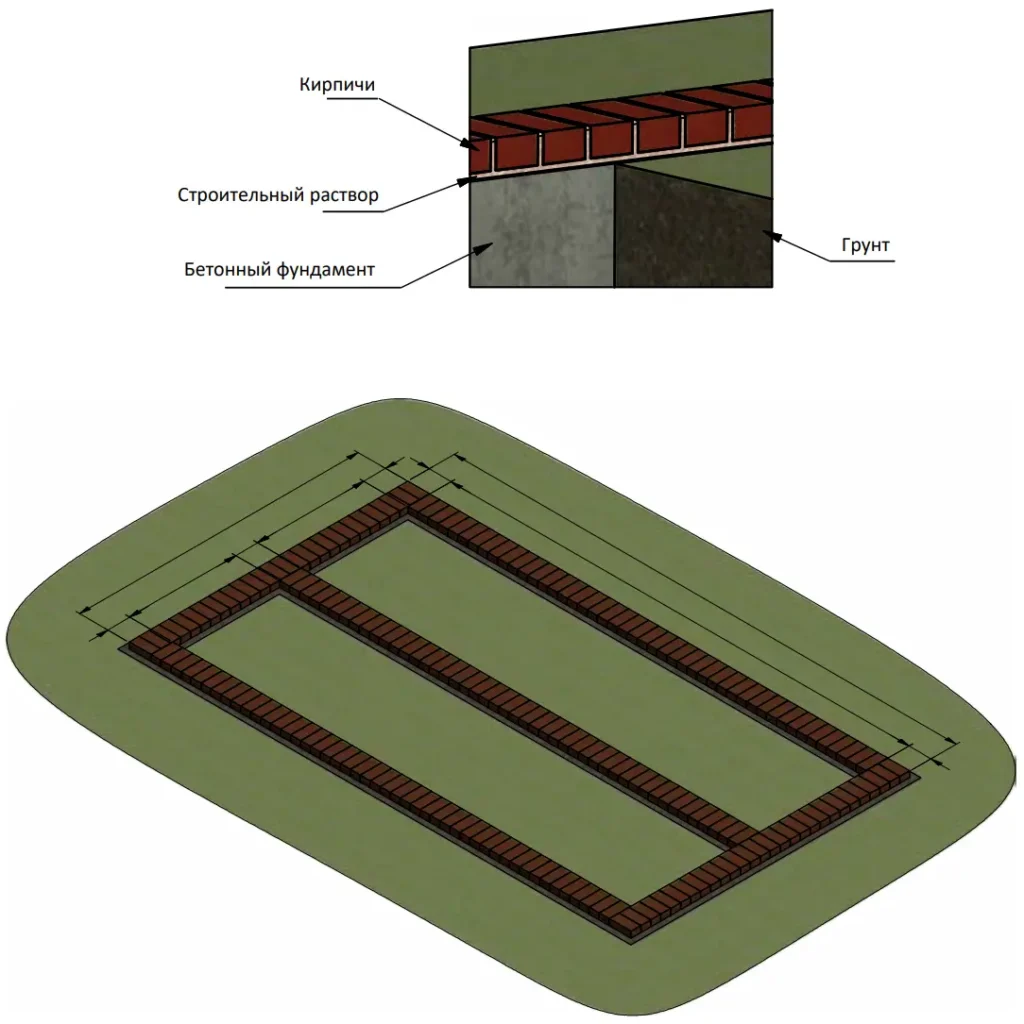

На первом этапе формируется бетонное основание под всю конструкцию теплицы-сарая размером примерно 2,4 × 4,6 м, которое служит жёсткой опорой для напольного каркаса и стен.
Последовательность работ:
- Траншеи по периметру будущей постройки заполняются бетоном до уровня грунта.
- Бетонное основание оставляется для набора прочности в соответствии с рекомендациями производителя смеси.
- После полного схватывания бетона поверх основания укладывается кирпичная кладка по всему периметру.
После завершения этого шага получается ровное и устойчивое основание с кирпичным поясом высотой около 200 мм, готовое к монтажу деревянного пола и каркаса стен.

Устройство каркаса пола
На этом этапе собирается несущий каркас пола теплицы-сарая, который распределяет нагрузку от стен и кровли на основание. Конструкция формируется из доски сечением 50×200 мм, рассчитана на пролёт шириной около 2,4 м.
Последовательность работ:

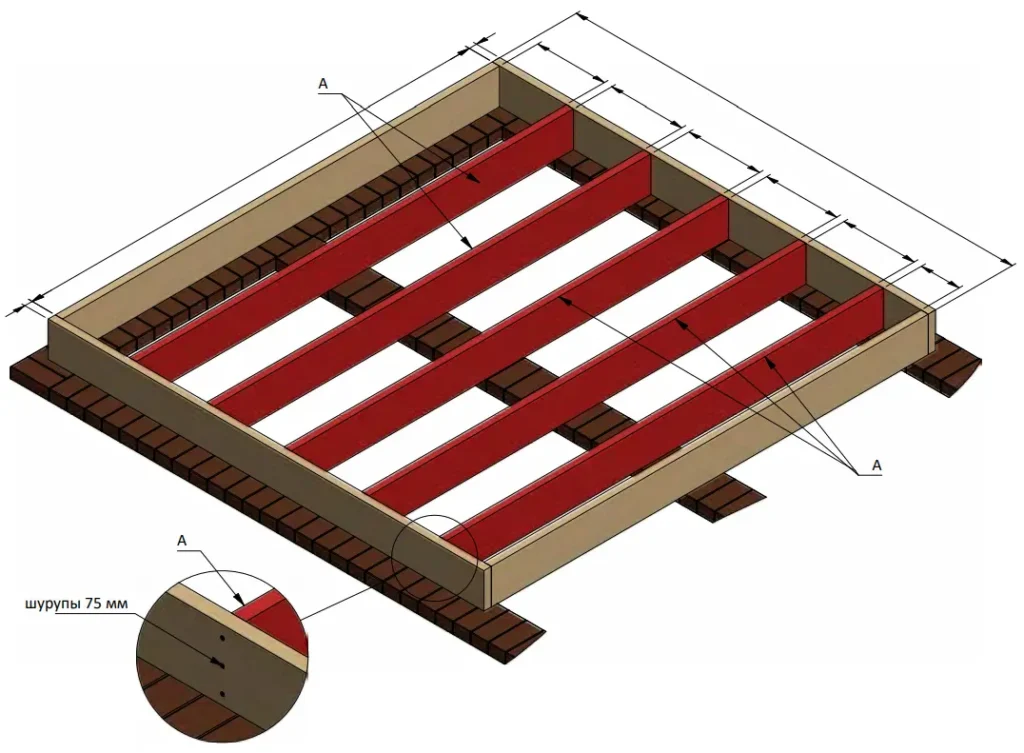

- Из доски 50×200 мм подготавливаются пять лаг длиной примерно 2,29 м каждая.
- Лаги укладываются внутри периметра основания с равным шагом.
- Все элементы соединяются между собой шурупами по дереву длиной 75 мм.
- Геометрия каркаса проверяется угольником — углы должны быть строго 90°.
A — лаги пола из доски 50×200 мм длиной ~2,29 м, 5 шт.
После завершения шага получается жёсткий и ровный напольный каркас, готовый для настила фанеры и установки стеновых рам.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Лага пола | 50×200 мм, ~2,29 м |

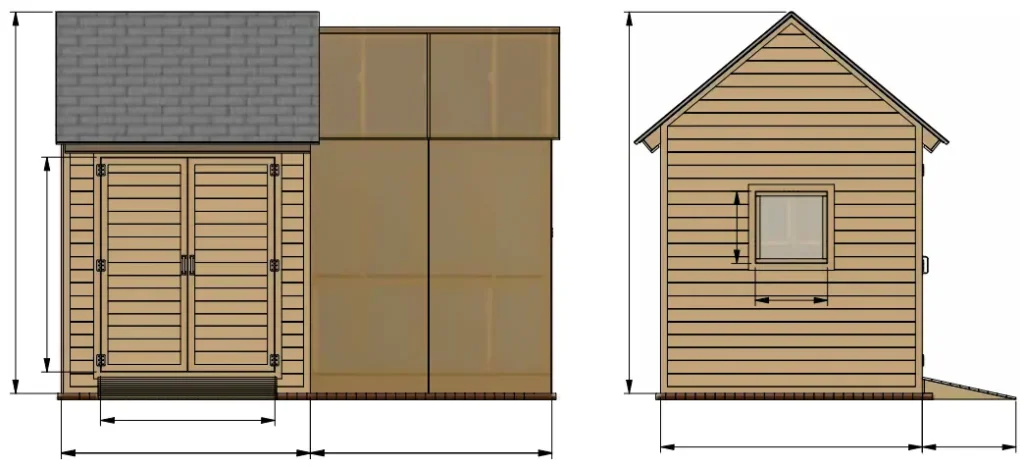

Сборка передней стены сарайной части
Передняя стена формирует входную зону хозяйственного отсека и воспринимает нагрузку от односкатной кровли. Каркас собирается из бруса и доски сечением 50×100 мм, 50×150 мм и стоек 100×100 мм.
Последовательность работ:
- Подготавливаются вертикальные стойки высотой около 2,11 м.
- Дополнительно изготавливаются укороченные стойки высотой примерно 1,97 м.
- Монтируется верхняя горизонтальная балка длиной около 2,29 м.
- Нижние балки длиной около 330 мм соединяют стойки с каркасом пола.
- Над дверным проёмом устанавливаются перемычки из доски 50×150 мм длиной около 1,70 м.
- Все элементы соединяются шурупами по дереву длиной 75 мм.
- Проверяется прямоугольность каркаса — углы строго 90°.
A — стойки 100×100 мм высотой ~2,11 м
B — стойки 50×100 мм высотой ~2,11 м
C — стойки 50×100 мм высотой ~1,97 м
D — верхняя балка 50×100 мм длиной ~2,29 м
E — нижние балки 50×100 мм длиной ~330 мм
F — дверные перемычки 50×150 мм длиной ~1,70 м
После сборки передняя стена представляет собой жёсткий каркас с сформированным дверным проёмом, готовый к установке на напольную раму.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Стойка | 100×100 мм, ~2,11 м |
| B | Стойка | 50×100 мм, ~2,11 м |
| C | Стойка | 50×100 мм, ~1,97 м |
| D | Верхняя балка | 50×100 мм, ~2,29 м |
| E | Нижняя балка | 50×100 мм, ~0,33 м |
| F | Перемычка двери | 50×150 мм, ~1,70 м |

Сборка задней стены сарайной части
Задняя стена замыкает хозяйственный отсек и формирует жёсткий контур всей конструкции. Каркас собирается из стоек разного сечения с равномерным шагом, общая ширина стены составляет около 2,29 м, высота — около 2,11 м.
Последовательность работ:
- Подготавливаются две стойки сечением 100×100 мм высотой примерно 2,11 м.
- Дополнительно изготавливаются пять стоек из доски 50×100 мм той же высоты — около 2,11 м.
- Верхняя и нижняя горизонтальные балки выполняются из доски 50×100 мм длиной около 2,29 м.
- Все элементы соединяются между собой шурупами по дереву длиной 75 мм.
- После сборки геометрия каркаса проверяется угольником, углы должны составлять 90°.
A — угловые стойки 100×100 мм высотой ~2,11 м
B — промежуточные стойки 50×100 мм высотой ~2,11 м
C — верхняя и нижняя балки 50×100 мм длиной ~2,29 м
После завершения шага задняя стена представляет собой полностью собранный плоский каркас, готовый к установке на напольную раму и стыковке с боковыми стенами.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Стойка | 100×100 мм, ~2,11 м |
| B | Стойка | 50×100 мм, ~2,11 м |
| C | Балка | 50×100 мм, ~2,29 м |

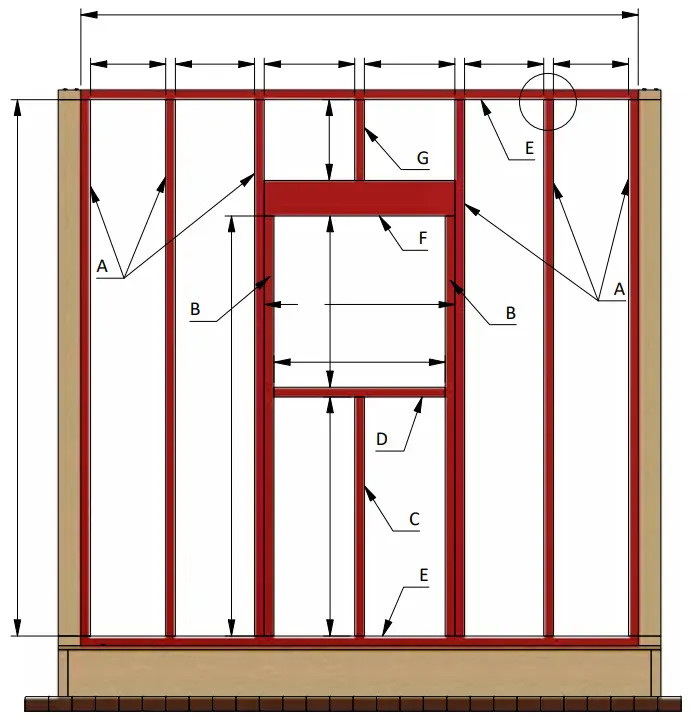

Сборка левой стены с оконным проёмом
Левая стена формирует боковой контур теплицы-сарая и включает оконный проём для естественного освещения. Общая длина стены составляет около 2,20 м, высота — примерно 2,11 м.
Последовательность работ:
- Подготавливаются шесть стоек из доски 50×100 мм высотой около 2,11 м.
- Дополнительно изготавливаются:
- две стойки длиной около 1,65 м,
- одна укороченная стойка длиной около 0,94 м.
- Для формирования оконного проёма подготавливается подоконная балка длиной примерно 0,67 м.
- Над окном устанавливаются две перемычки из доски 50×150 мм длиной около 0,75 м каждая.
- Верхняя и нижняя балки стены выполняются из доски 50×100 мм длиной около 2,19 м.
- Для усиления оконного проёма устанавливается короткая подпорная стойка высотой около 40 мм.
- Все соединения выполняются шурупами по дереву длиной 75 мм.
- Геометрия каркаса проверяется — углы должны быть строго 90°.
A — стойки 50×100 мм высотой ~2,11 м
B — укороченные стойки 50×100 мм длиной ~1,65 м
C — стойка 50×100 мм длиной ~0,94 м
D — подоконная балка 50×100 мм длиной ~0,67 м
E — верхняя и нижняя балки 50×100 мм длиной ~2,19 м
F — оконные перемычки 50×150 мм длиной ~0,75 м
G — короткая подпорная стойка 50×100 мм высотой ~40 мм
После завершения этого шага левая стена полностью сформирована, оконный проём подготовлен для последующей установки окна.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Стойка | 50×100 мм, ~2,11 м |
| B | Стойка | 50×100 мм, ~1,65 м |
| C | Стойка | 50×100 мм, ~0,94 м |
| D | Подоконная балка | 50×100 мм, ~0,67 м |
| E | Балка | 50×100 мм, ~2,19 м |
| F | Перемычка окна | 50×150 мм, ~0,75 м |
| G | Подпорка | 50×100 мм, ~0,04 м |

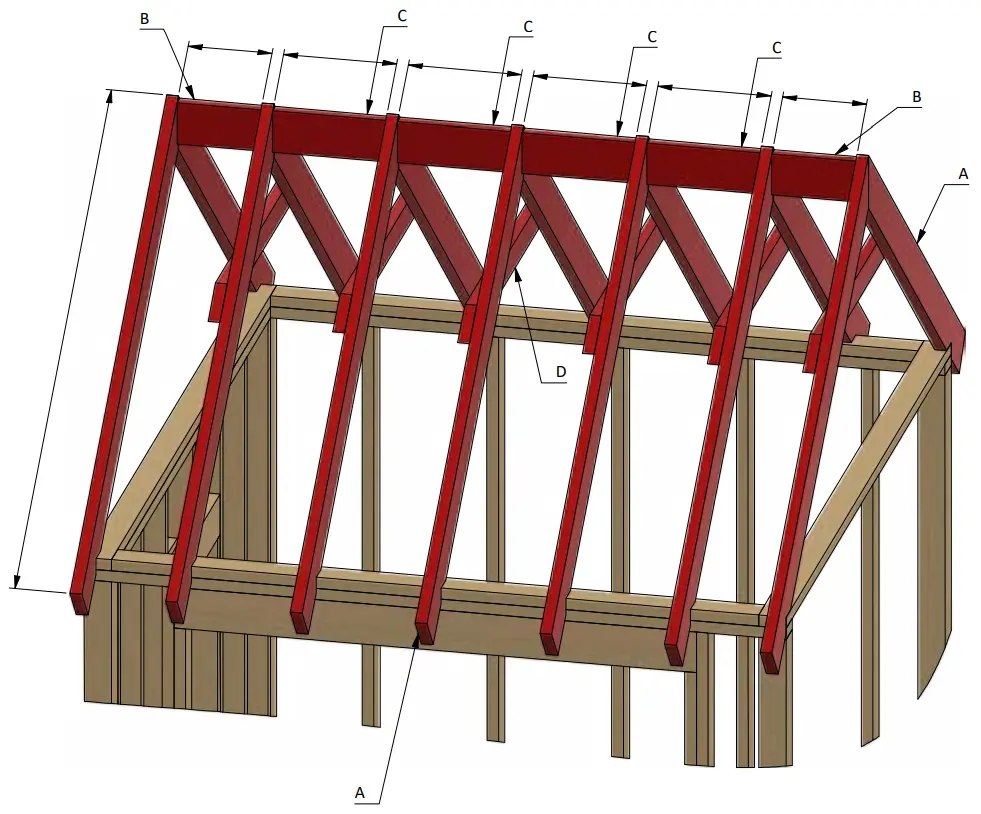

Сборка стропильного каркаса сарайной части
На этом этапе формируется несущая конструкция крыши сарайного отсека. Стропильная система обеспечивает жёсткость кровли и задаёт уклон для водоотведения.
Последовательность работ:
- Из доски 50×150 мм подготавливаются 14 стропил длиной около 1,80 м каждое.
- Из доски 50×100 мм изготавливаются 6 затяжек длиной примерно 1,22 м.
- Из доски 50×150 мм подготавливаются коньковые элементы:
- 2 доски длиной около 0,27 м,
- 4 доски длиной около 0,37 м.
- Стропила соединяются с коньковыми элементами и затяжками при помощи шурупов длиной 75 мм и 125 мм.
- Все узлы собираются строго по схеме, с соблюдением симметрии парных элементов.
A — стропила 50×150 мм длиной ~1,80 м
B — затяжки 50×100 мм длиной ~1,22 м
C — короткие коньковые элементы 50×150 мм длиной ~0,37 м
D — коньковые элементы 50×150 мм длиной ~0,27 м
После завершения шага формируется полностью собранный стропильный каркас, готовый к установке на стены и дальнейшему монтажу кровельного пирога.

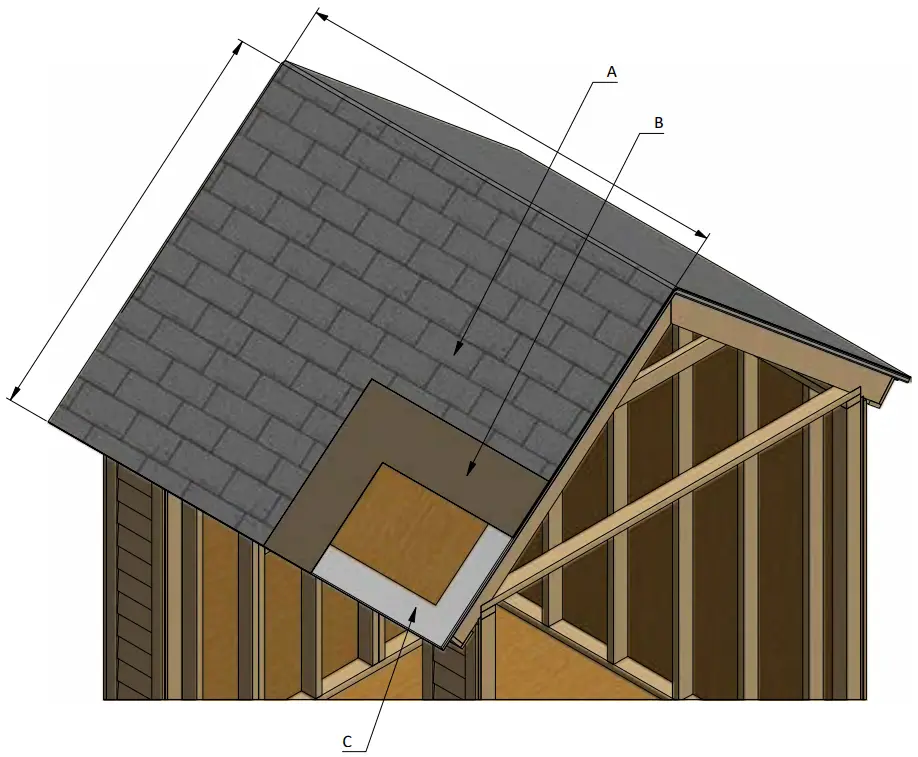

Монтаж настила и кровельного покрытия крыши
Этот этап завершает формирование крыши сарая и обеспечивает защиту конструкции от осадков. Кровельный пирог собирается по классической схеме с капельником и гидроизоляцией.
Последовательность работ:
- Подготавливается металлический капельник шириной около 150 мм, общей длиной примерно 13,4 м по периметру крыши.
- Капельник укладывается вдоль кромок настила и фиксируется гвоздями длиной 50 мм.
- Следующие элементы капельника укладываются с нахлёстом около 25 мм.
- Поверх настила укладывается около 9,3 м² подкровельной бумаги.
- Полотна укладываются с нахлёстом примерно 25 мм и закрепляются гвоздями длиной 50 мм.
- После этого монтируется кровельное покрытие из битумной черепицы общей площадью около 9,3 м², крепление выполняется строительным степлером.
A — битумная черепица, площадь ~9,3 м²
B — подкровельная бумага, площадь ~9,3 м²
C — металлический капельник шириной ~150 мм, длина ~13,4 м
| Позиция | Материал | Количество |
|---|---|---|
| A | Битумная черепица | ~9,3 м² |
| B | Подкровельная бумага | ~9,3 м² |
| C | Металлический капельник | ~13,4 м |

После завершения этого шага крыша сарайной части полностью защищена от влаги и готова к сопряжению с тепличным блоком.
Сборка каркаса пола

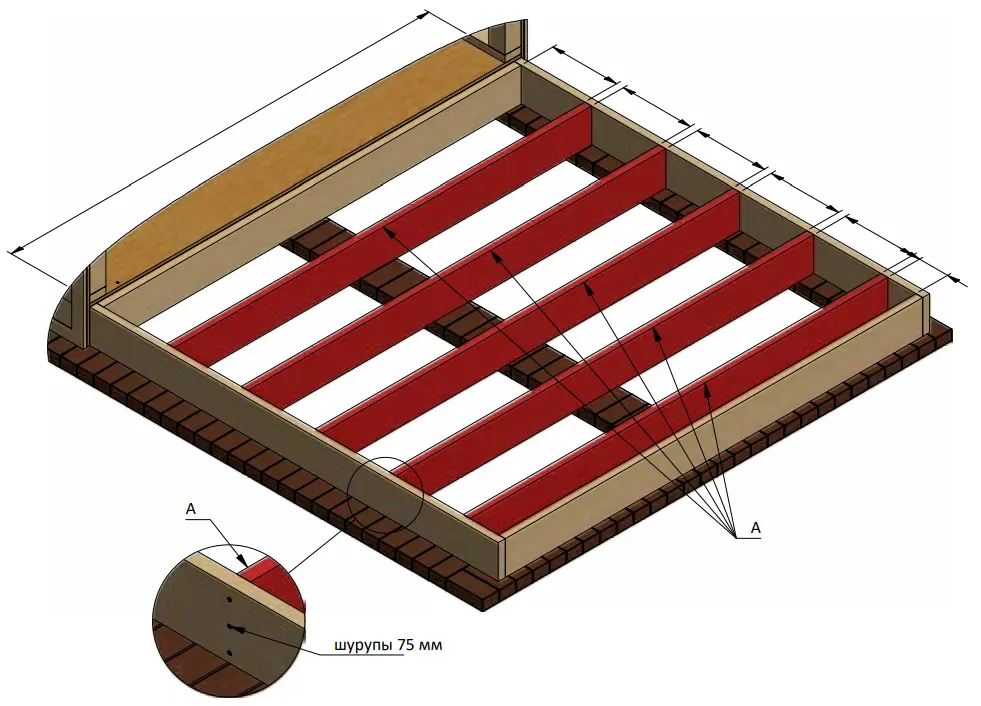

На этом этапе формируется каркас пола из обработанной древесины, который станет основой всей конструкции теплица‑сарая.
- Соберите каркас, используя брусья 50×200 мм (2×8 дюймов).
Потребуется пять брусьев длиной 2,29 м для лаг. - Закрепите балки саморезами по дереву 75 мм (3″).
- Проверьте углы с помощью строительного угольника или угольника плотника, чтобы все углы были 90°.
Позиции:
A — Лаги 50×200 мм, длина 2,29 м, количество 5
Каркас пола готов, он обеспечивает прочную и ровную основу для дальнейшей сборки стен и крыши.

Сборка передней и задней стен тепличной части
На этом этапе формируются несущие каркасы передней и задней стен теплицы. Эти стены одинаковы по конструкции и обеспечивают опору для остекления и кровельной части.
Последовательность работ:
- Изготавливаются две угловые стойки сечением 100×100 мм высотой около 2,11 м.
- Дополнительно подготавливаются восемь стоек из доски 50×100 мм той же высоты — примерно 2,11 м.
- Верхняя и нижняя балки выполняются из доски 50×100 мм длиной около 2,25 м.
- Все элементы соединяются между собой шурупами по дереву длиной 75 мм.
- После сборки каждая стена проверяется на прямоугольность, углы должны быть 90°.
A — угловые стойки 100×100 мм высотой ~2,11 м
B — промежуточные стойки 50×100 мм высотой ~2,11 м
D — верхняя балка 50×100 мм длиной ~2,25 м
E — нижняя балка 50×100 мм длиной ~2,25 м
После выполнения шага передняя и задняя стены тепличной части полностью готовы к установке и фиксации на напольном каркасе.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Стойка | 100×100 мм, ~2,11 м |
| B | Стойка | 50×100 мм, ~2,11 м |
| D | Верхняя балка | 50×100 мм, ~2,25 м |
| E | Нижняя балка | 50×100 мм, ~2,25 м |

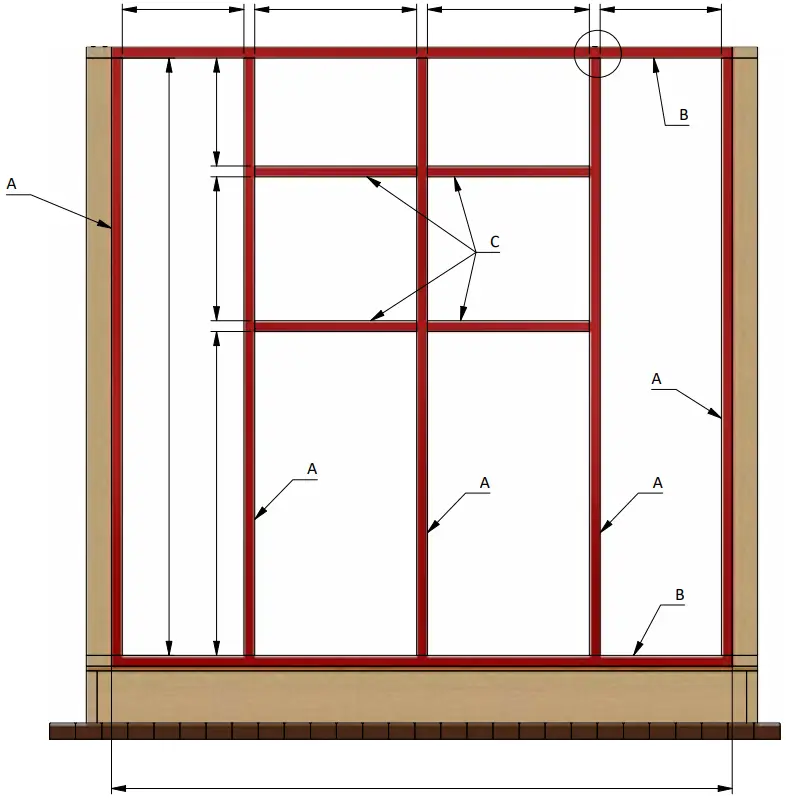

Сборка правой стены тепличной части с оконными проёмами
Правая стена тепличной части включает несколько оконных проёмов и обеспечивает дополнительное естественное освещение внутри теплицы.
Последовательность работ:
- Подготавливаются пять стоек из доски 50×100 мм высотой около 2,11 м.
- Верхняя и нижняя балки стены изготавливаются из доски 50×100 мм длиной около 2,19 м.
- Для формирования оконных проёмов подготавливаются четыре балки длиной около 0,57 м, используемые как подоконники и верхние перемычки.
- Все элементы соединяются шурупами по дереву длиной 75 мм.
- Геометрия каркаса проверяется с помощью угольника — углы должны быть строго 90°.
A — стойки 50×100 мм высотой ~2,11 м
B — верхняя и нижняя балки 50×100 мм длиной ~2,19 м
C — подоконники и оконные перемычки 50×100 мм длиной ~0,57 м
После завершения этого этапа правая стена тепличной части полностью подготовлена для последующей установки оконных блоков.
| Позиция | Элемент | Размер |
|---|---|---|
| A | Стойка | 50×100 мм, ~2,11 м |
| B | Балка | 50×100 мм, ~2,19 м |
| C | Перемычка / подоконник | 50×100 мм, ~0,57 м |

Сборка стропильного каркаса тепличной части
На этом этапе формируется стропильная система тепличного блока. Конструкция задаёт форму двускатной кровли и обеспечивает опору для прозрачного покрытия.
Последовательность работ:
- Из доски 50×150 мм подготавливаются 10 стропил длиной около 1,37 м каждое.
- Из доски 50×100 мм изготавливаются 3 затяжки длиной примерно 1,22 м.
- Из доски 50×150 мм подготавливаются коньковые элементы:
- 1 элемент длиной около 0,48 м,
- 2 элемента длиной около 0,57 м,
- 1 элемент длиной около 0,44 м.
- Стропила соединяются с затяжками и коньковыми элементами с помощью шурупов длиной 75 мм и 125 мм.
- Все элементы устанавливаются симметрично, с контролем одинакового угла наклона скатов.
Позиции элементов
A — стропила 50×150 мм длиной ~1,37 м
B — затяжки 50×100 мм длиной ~1,22 м
C — коньковый элемент 50×150 мм длиной ~0,57 м
D — коньковый элемент 50×150 мм длиной ~0,48 м
E — коньковый элемент 50×150 мм длиной ~0,44 м

После завершения шага формируется полностью собранный стропильный каркас теплицы, готовый к монтажу прозрачного покрытия.

Сборка и установка окон тепличной части
На этом этапе изготавливаются и устанавливаются открывающиеся окна, обеспечивающие естественную вентиляцию теплицы.
Последовательность работ:
- Подготавливаются оконные рамы из бруска 50×50 мм.
- Для каждого окна изготавливаются:
- две вертикальные рейки длиной около 0,46 м,
- две горизонтальные рейки длиной около 0,56 м.
- В элементах рамы выбираются пазы для соединения и установки заполнения.
- Подготавливаются листы поликарбоната толщиной около 8 мм размером примерно 0,46 × 0,56 м.
- Поликарбонат крепится к раме оцинкованными шурупами длиной 25 мм.
- Окна устанавливаются в проёмы и навешиваются на две петли длиной около 50 мм.
- Завершается установка монтажом дверной ручки длиной около 150 мм.
A — элементы рамы окна 50×50 мм длиной ~0,56 м
B — элементы рамы окна 50×50 мм длиной ~0,46 м
C — заполнение окна из поликарбоната ~0,46 × 0,56 м
| Позиция | Элемент | Размер |
|---|---|---|
| A | Горизонтальная рейка | 50×50 мм, ~0,56 м |
| B | Вертикальная рейка | 50×50 мм, ~0,46 м |
| C | Поликарбонат | ~0,46 × 0,56 м |

Установка окна в левой стене теплицы
На этом этапе монтируется стационарное окно в левой стене тепличной части. Окно обеспечивает дополнительное боковое освещение и визуальную открытость конструкции.
Последовательность работ:
- Из бруска 50×50 мм собирается внешний оконный короб.
- Для короба подготавливаются четыре элемента длиной около 0,67 м — вертикальные и горизонтальные части рамы.
- В элементах рамы выполняются выборки для соединения и паз под заполнение.
- Подготавливается стеклянное заполнение размером примерно 0,60 × 0,60 м.
- Стекло устанавливается в паз и фиксируется штапиками по всему периметру.
- Для крепления используются оцинкованные гвозди длиной около 12 мм.
- Готовое окно устанавливается в проём левой стены и фиксируется шурупами длиной 75 мм к стеновым балкам.

После завершения шага окно надёжно зафиксировано в проёме и готово к эксплуатации.
Сборка и установка дверей сарайной части
На этом этапе изготавливаются и навешиваются распашные двери хозяйственного отсека. Конструкция рассчитана на активную эксплуатацию и удобный доступ к инвентарю.
Последовательность работ:
- Для каждой двери из доски 50×100 мм собирается каркас:
- две вертикальные стойки длиной около 2,00 м,
- две горизонтальные перемычки длиной около 0,73 м,
- две диагональные раскосины длиной около 1,19 м.
- Каркас соединяется шурупами длиной 125 мм.
- Подготавливаются листы влагостойкой фанеры толщиной около 16 мм размером примерно 0,70 × 2,00 м.
- Фанера крепится к каркасу шурупами длиной 50 мм.
- Для обрамления дверей используется рейка 25×75 мм, нарезанная по периметру полотна.
- В нижней части устанавливается стартовая планка высотой около 20 мм, отступающая облицовку от уровня пола.
- Наружная облицовка выполняется доской 12×150 мм, крепление — оцинкованными гвоздями длиной 50 мм.
- Каждая дверь навешивается на три усиленные петли длиной около 100 мм.
- Завершается монтаж установкой дверных ручек длиной около 150 мм.
Позиции элементов
A — вертикальные элементы каркаса двери 50×100 мм ~2,00 м
B — горизонтальные элементы каркаса 50×100 мм ~0,73 м
C — диагональные раскосины 50×100 мм ~1,19 м
D — дверное полотно из фанеры ~0,70 × 2,00 м
E — облицовочная доска 12×150 мм

После выполнения шага двери полностью собраны, навешены и готовы к использованию.
Устройство внутренних полок в сарайной части
На этом этапе в хозяйственном отсеке монтируются стационарные полки для хранения инструментов, ящиков и расходных материалов. Полки опираются на стеновой каркас и не перегружают конструкцию.
Последовательность работ:
- Из доски 50×100 мм подготавливаются горизонтальные несущие балки длиной около 1,22 м.
- Балки крепятся к стойкам стен на высоте примерно 1,10 м от уровня пола.
- Из доски 25×100 мм нарезаются настилочные элементы длиной около 1,22 м.
- Настил укладывается вплотную и фиксируется шурупами длиной 50 мм.
- Для дополнительной жёсткости под полками устанавливаются короткие опорные элементы длиной около 0,40 м.

После завершения шага в сарайной части сформированы прочные и удобные полки для хранения.
Сборка пандуса перед входом в сарай
Пандус облегчает доступ внутрь сарайной части и позволяет удобно завозить садовый инвентарь и тележки.
Последовательность работ:
- Из доски 50×150 мм подготавливаются две направляющие балки длиной около 1,20 м.
- Направляющие укладываются с уклоном от уровня двери к земле.
- Из доски 25×100 мм нарезаются поперечные настилочные элементы длиной около 0,73 м.
- Настил крепится к направляющим оцинкованными гвоздями длиной 50 мм.
- В верхней части пандус фиксируется к основанию сарая шурупами длиной 100 мм.
- Боковые кромки пандуса шлифуются для безопасной эксплуатации.

После завершения шага пандус полностью готов к использованию и выдерживает регулярные нагрузки.
Монтаж обшивки тепличной части
На этом этапе устанавливается защитная и декоративная обшивка теплицы и сарая. Это придаёт конструкции эстетичный вид и защищает внутренние элементы от погодных воздействий.
Последовательность работ:
- Используя доски 12×150 мм, нарезать панели длиной около 2,00 м для вертикальной обшивки стен.
- Панели прикладываются к каркасу и фиксируются оцинкованными гвоздями длиной 50 мм с шагом примерно 20 см.
- Верхний ряд обшивки обрезается под уклон крыши, чтобы обеспечить сток воды.
- Для крыши теплицы устанавливаются панели из поликарбоната толщиной 8 мм, нарезанные по размерам 1,20×2,00 м.
- Каждую панель закрепить саморезами с термошайбой, оставляя зазор 3–5 мм для расширения материала.
- Окна и дверные проёмы обрамляются дополнительными планками из доски 25×50 мм для жёсткости и герметичности.
После завершения шага конструкция теплицы и сарая полностью закрыта снаружи, защищена от дождя и ветра, сохранив вентиляционные и оконные проёмы.
Финальные работы и подготовка к использованию
На заключительном этапе проверяются все крепления, регулируются двери и окна, обеспечивается удобный доступ к каждому отсеку теплицы-сарая. Структура готова к эксплуатации.
Последовательность работ:
- Проверить все соединения и закрепить ослабленные шурупы и гвозди.
- Установить двери и окна на петли, проверить открывание и закрывание.
- Подготовить внутренние полки и рабочие поверхности, очистив от строительного мусора.
- При необходимости установить декоративные элементы и защитные планки.
- Протестировать устойчивость конструкции, убедиться, что нет люфта или перекосов.

После завершения шага теплица-сарай полностью готова к эксплуатации: обеспечивает оптимальные условия для выращивания растений и хранения садового инвентаря, сочетая функциональность и эстетичный внешний вид.
Смета проекта теплица‑сарай 2,44×4,57 м
| Материал / элемент | Количество | Размер / характеристика |
|---|---|---|
| Брус строганный, обработанный давлением 25×150 мм | 5 шт | 2,29 м (для пола, балки) |
| Брус строганный, обработанный давлением 50×150 мм | 12 шт | 2,44 м (для стен, каркас) |
| Брус строганный, обработанный давлением 50×200 мм | 4 шт | 2,29 м (для усиленных балок) |
| Брус 100×100 мм | 6 шт | 2,44 м (стойки каркаса) |
| Доска обшивочная 25×150 мм | 144 м² | для стен и дверей |
| Фанера 15 мм | 12 листов | 1,22×2,44 м |
| Поликарбонат 8 мм | 11 листов | 1,22×2,44 м |
| Саморезы, гвозди, оцинкованные | — | для крепления каркаса и обшивки |
| Петли дверные 4 шт | — | для дверей сарая |
| Ручки дверные 2 шт | — | для дверей сарая |
| Металлические уголки / пластины | — | усиление соединений |
Смета составлена для стандартной комплектации теплицы-сарая, с возможностью корректировки по размерам участка.
Все основные материалы проекта — древесину, поликарбонат и фурнитуру — можно приобрести в крупных строительных магазинах. Например, Лемана ПРО и «Строительный двор» предлагают широкий ассортимент древесины, фанеры, поликарбоната и крепежа, достаточный для реализации проекта полностью.
Теплица‑сарай представляет собой универсальную конструкцию для садоводов и владельцев участков. Готовая постройка сочетает в себе функциональное пространство для выращивания растений и отдельный сарай для хранения инструментов и материалов.
Конструкция удобна в эксплуатации: двери и окна легко открываются, внутренние полки обеспечивают порядок, а пандус позволяет свободный доступ к сараю. Строение устойчиво к погодным условиям, долговечно и органично вписывается в садовый участок.
Проект демонстрирует гармоничное сочетание эстетики и практичности, предоставляя все условия для выращивания растений, хранения инвентаря и комфортной работы в саду.
